巨涛海洋石油服务(3303.HK)转塔顺利交付,Woodside 外转塔开工建造

作者:香港智远来源:香港智远权证网更新时间:2020/12/31 13:48:00

SOFEC ENI Mexico转塔建造项目顺利交付

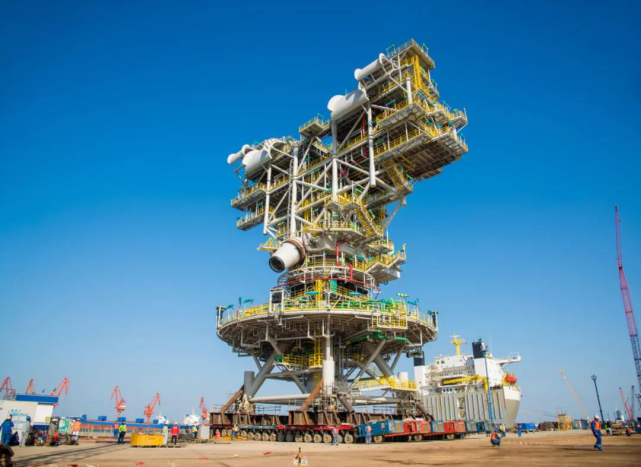

PJOE和SOFEC、ENI历经14个月精心建造,2020年12月28日,总重2760吨的墨西哥湾转塔建造项目顺利出货,该项目是截至目前蓬莱巨涛交付的单体重量最大、最复杂的单点系泊系统。

项目自2019年8月26日开工,建造过程面临重重挑战:2019年10月业主方对结构设计进行重大修改,Turntable bearing直径由4米多变更为7米多,Manifold deck bearing support structure及Turntable的加工设计及材料采购工作重新开展;管线图纸变动较大,项目从原先预计的17000多寸口增加至接近30000寸口,涉及高屈服强度碳钢、铜镍合金钢、双相不锈钢、超级双相不锈钢等7种材质,并且由于结构特点, 60%以上的管线都集中在Manifold deck上,各专业交叉作业集中,安装难度极大;2019年底开始的新冠肺炎疫情对建造、材料采购及到货等产生重大影响,项目组积极与业主商洽调整交付工期,同时推进人员返岗复工,尽快实现项目复产和追赶进度,按照材料与设备到货时间调整施工顺序和计划,优化建造方法,实现HDS在地面安装240个管段后吊装合拢,大大降低了高空作业量,节约3周的管线施工时间;项目两个轴承支撑结构需进行焊后热处理,重量分别为95吨和155吨,如采用铺加热片的电加热处理方式,每个结构需要14天,为加快进度,项目采用搭设临时热处理炉和柴油燃烧加热的方式进行热处理,从构件进炉到处理结束出炉只用4天,大大缩短了热处理时间,为项目按期交付创造了有利条件。

项目建造团队积极赶工、密切协作攻克各类建造难题,实现项目在11月25日零尾项按期交付,为SOFEC, MODEC, ENI的后续调试争取了时间,在调试中PJOE积极配合业主开展工作,赢得了业主方的一致好评。该项目为公司积累了丰富的大型复杂单点建造经验,为后续项目奠定了良好基础。

SOFEC Woodside SNE FPSO外转塔系泊系统建造项目开工

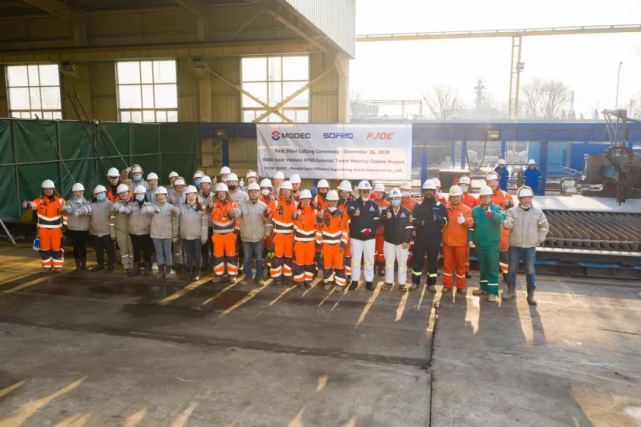

12月26日,SOFEC Woodside SNE FPSO外转塔系泊系统建造项目现场开工仪式举行,在MODEC、SOFEC、PJOE建造团队的共同见证下,首张钢板开始切割下料,项目现场建造正式启动。

澳大利亚最大的石油和天然气独立生产商Woodside,将SNE 油田开发一期的浮式生产储存和卸载装置(FPSO)的前端工程设计(FEED)合同授予MODEC,SOFEC负责塔架式系泊系统的设计、采办和建造,PJOE负责塔架式软钢臂单点系泊系统上部转塔的建造。该转塔总重约3500吨,主要包含锚链台、转塔头、推入式甲板、上部转台、旋转平台五部分,计划在2022年5月底完成建造。

该项目是我公司单点建造史上的一个重要里程碑,是截至目前公司承接的最大的单点项目,同时是首次和Woodside公司合作,质量安全要求高,现场管控极为严格;这也是公司首次承建包含大量镍基合金复合管线的项目,Cladding管线占管线总重的三分之一,管线种类多、数量大、采购周期长,管壁厚,施工难度高,质量要求苛刻,对项目工期影响重大。
